Obra · Teatro Ideal Cinema

Apeo de emergencia de la cubierta de un teatro histórico

Un temporal dejó la cubierta de gran luz de la sala con riesgo de colapso progresivo. La estabilizamos con un apeo global de cimbra modular de hasta 12 m, a la espera de la intervención definitiva.

Ubicación
Úbeda (Jaén)
Año
2026
Cliente
Ayuntamiento de Úbeda
Tipo de obra
Refuerzo estructural · Rehabilitación
Cimbra de varios niveles con arriostramientos en cruz montada en la boca del escenario, sobre durmientes de madera.
Cimbra arriostrada en la boca del escenario

Objetivo

Las lluvias intensas y el viento dañaron la cubierta de la sala principal del Teatro Ideal Cinema, un edificio de titularidad municipal en Úbeda. El Ayuntamiento declaró la actuación de emergencia y nos encargó estabilizar el edificio de forma provisional, sin esperar a la obra de rehabilitación definitiva.

Dificultades

  • Una cubierta de gran luz sin apoyos intermedios. La sala es diáfana y la cubierta descansa en pórticos perimetrales. Un fallo local podía redistribuir las cargas y provocar un colapso en cadena.

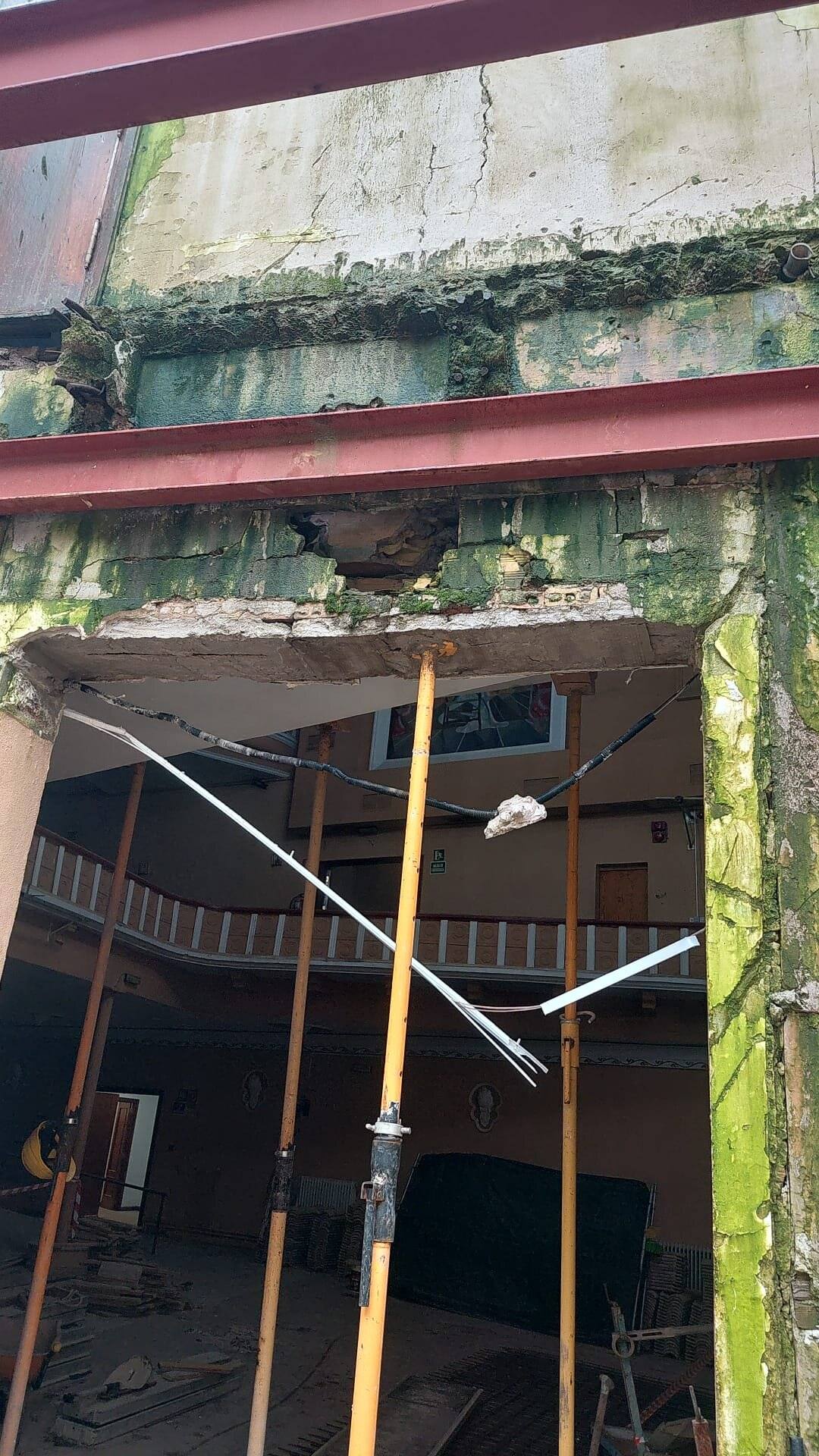

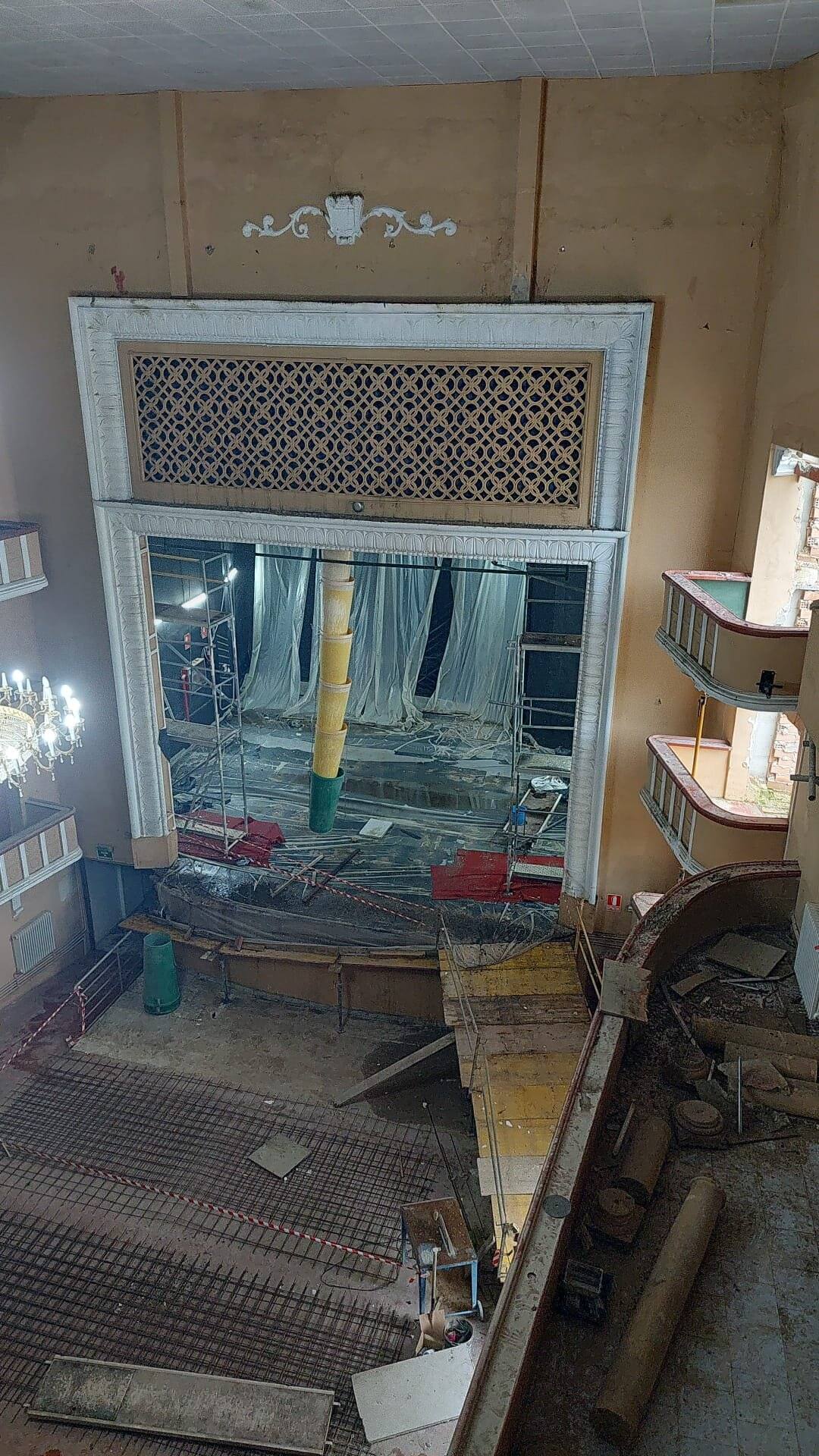

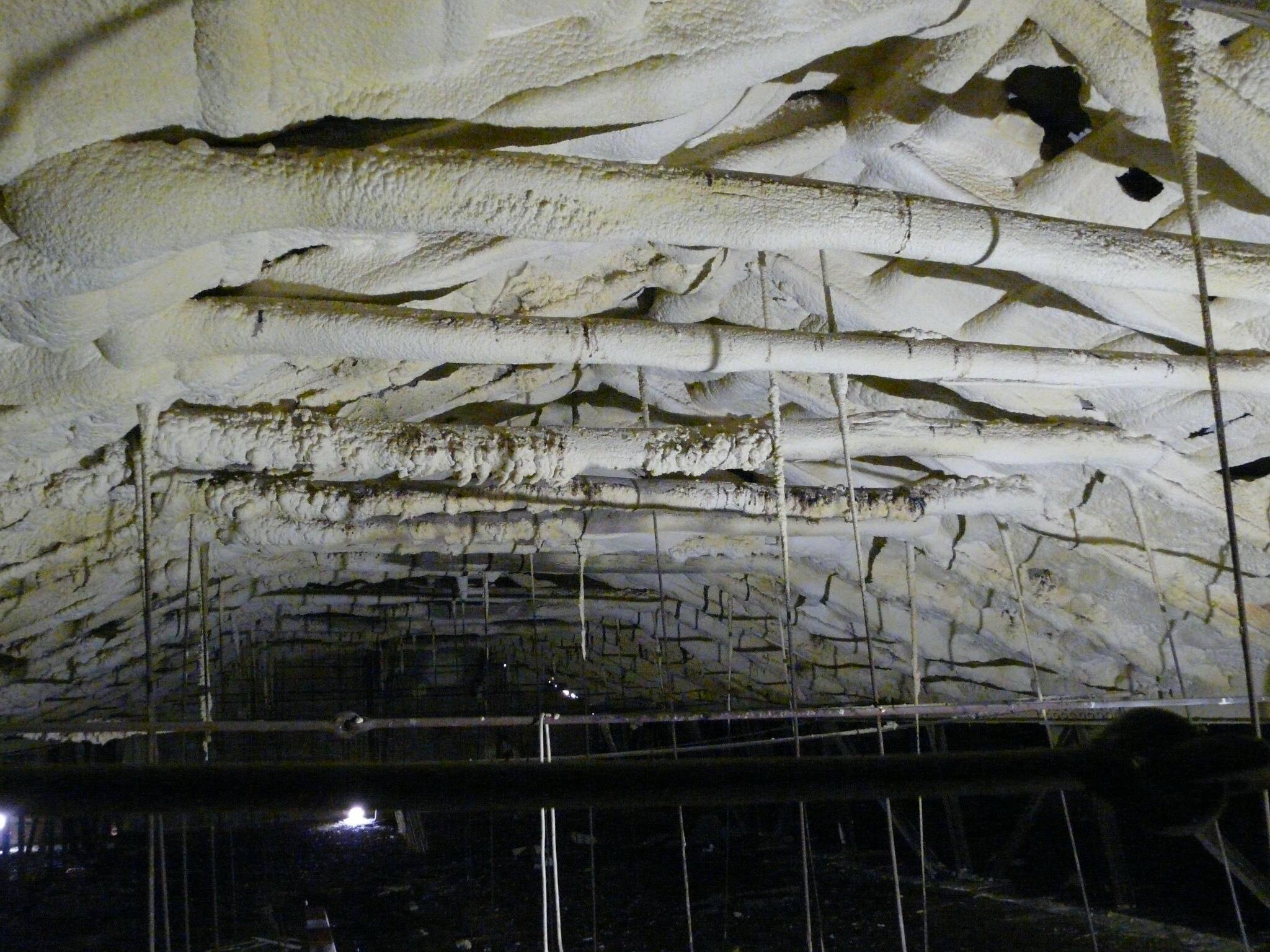

  • Daños activos. El agua acumulada sobrecargaba la cubierta, había vigas deformadas, parte del falso techo había caído al patio de butacas y los soportes de la zona del escenario estaban afectados.
  • Altura y geometría. El apeo tenía que llegar a la cubierta desde el suelo de la sala, a unos 12 m, salvando platea, anfiteatro y planos inclinados.
  • Planos poco fiables. La documentación existente no garantizaba la geometría real del edificio.

Solución

Antes de montar nada, levantamos topográficamente la sala para comprobar los planos y fijar con exactitud los ejes, alineaciones y posiciones de cada torre. A la vez se despejaron el patio de butacas, la platea y el anfiteatro.

Ante la extensión del daño descartamos los apeos puntuales y optamos por un apeo global. Las torres de cimbra modular BRIO de ULMA se dispusieron en retícula continua y se arriostraron entre sí para que trabajaran como una sola estructura auxiliar triangulada:

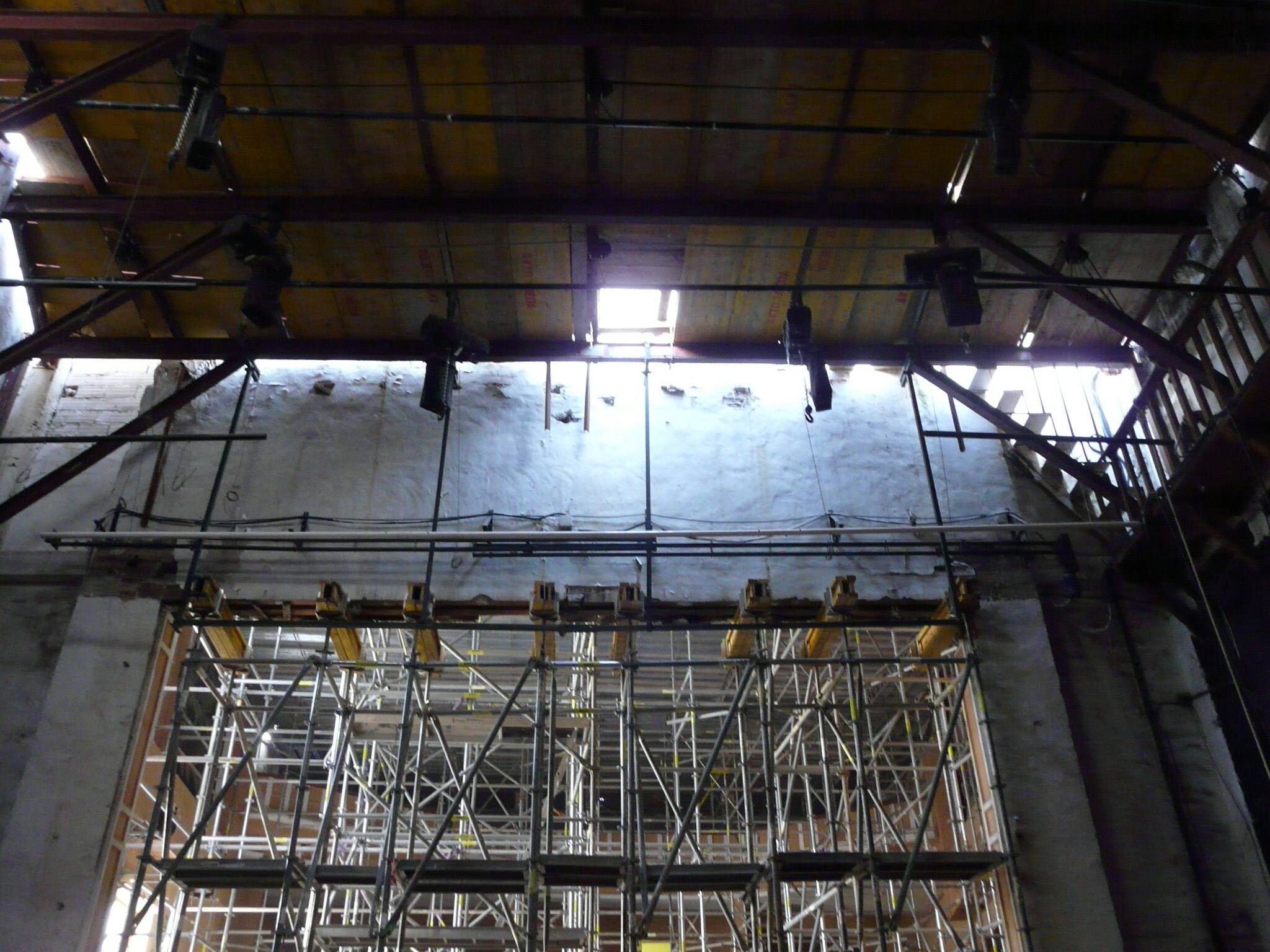

  • Línea 1, boca de escenario: estabilización horizontal, dejando libre el espacio para el refuerzo permanente previsto en el proyecto modificado.
  • Líneas 2 y 3, sala: las zonas críticas, con apeo vertical completo.

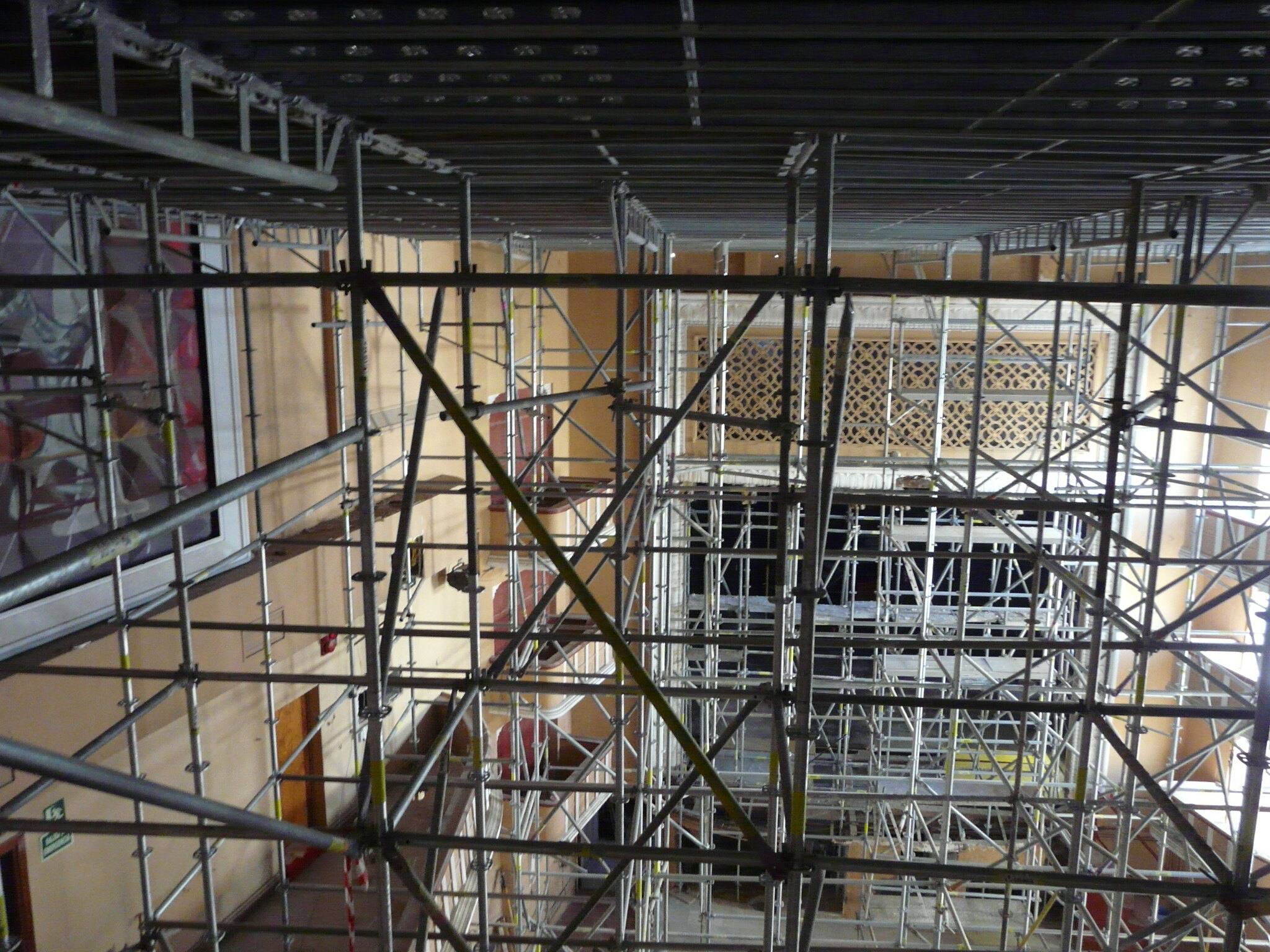

Las cargas bajan desde la cubierta al anfiteatro y de ahí a la platea, por lo que se apuntalaron los dos niveles. Con torres de 12 m la relación altura/base es de 6, así que la estabilidad no podía confiarse a cada torre por separado: se exigieron cruces en ambos ejes cada 2 m, cabezas fijas contra la estructura, bases sobre durmientes y husillos orientables en las superficies inclinadas.

Durante la obra se controlaron las deformaciones del edificio con escáner láser.

Resultado

Las dos fases de emergencia se terminaron y el edificio quedó estabilizado. Las cimbras, andamios y puntales siguen en servicio, sosteniendo la cubierta hasta que comience la intervención estructural definitiva. Durante ese periodo transitorio se revisan de forma periódica según las instrucciones del fabricante.

Antes

Durante los trabajos
